Cas 07

Mise en assec progressive d’un bras de rivière à Fécamp

Travaux de continuité écologique sur la Valmont avec fermeture et remise en eau progressives du cours d’eau.

S3 – Blocage complet

Bras secondaire

Naturel

0 cm
Hauteur de retenue
0 m
Longueur d'installation
0m³/s
Débit de la rivière
0%
Pente forte

Contexte

Le chantier vise à restaurer la continuité écologique de la Valmont par suppression d’un ancien ouvrage hydraulique et remise en état d’un bras secondaire du cours d’eau.

Solution technique

Installation d’un batardeau souple Water-Gate© WT-3950 muni de trous de relâche permettant une fermeture et une remise en eau progressives du bras de rivière.

Mise en oeuvre

«Le débit est réduit progressivement sur plusieurs jours afin de favoriser la migration piscicole avant la pêche de sauvegarde.
La remise en eau est ensuite réalisée de manière contrôlée pour limiter les matières en suspension.»

Impacts & mesures

La gestion progressive des écoulements réduit le stress hydrique pour les poissons et limite l’impact des travaux sur la qualité des eaux en aval.

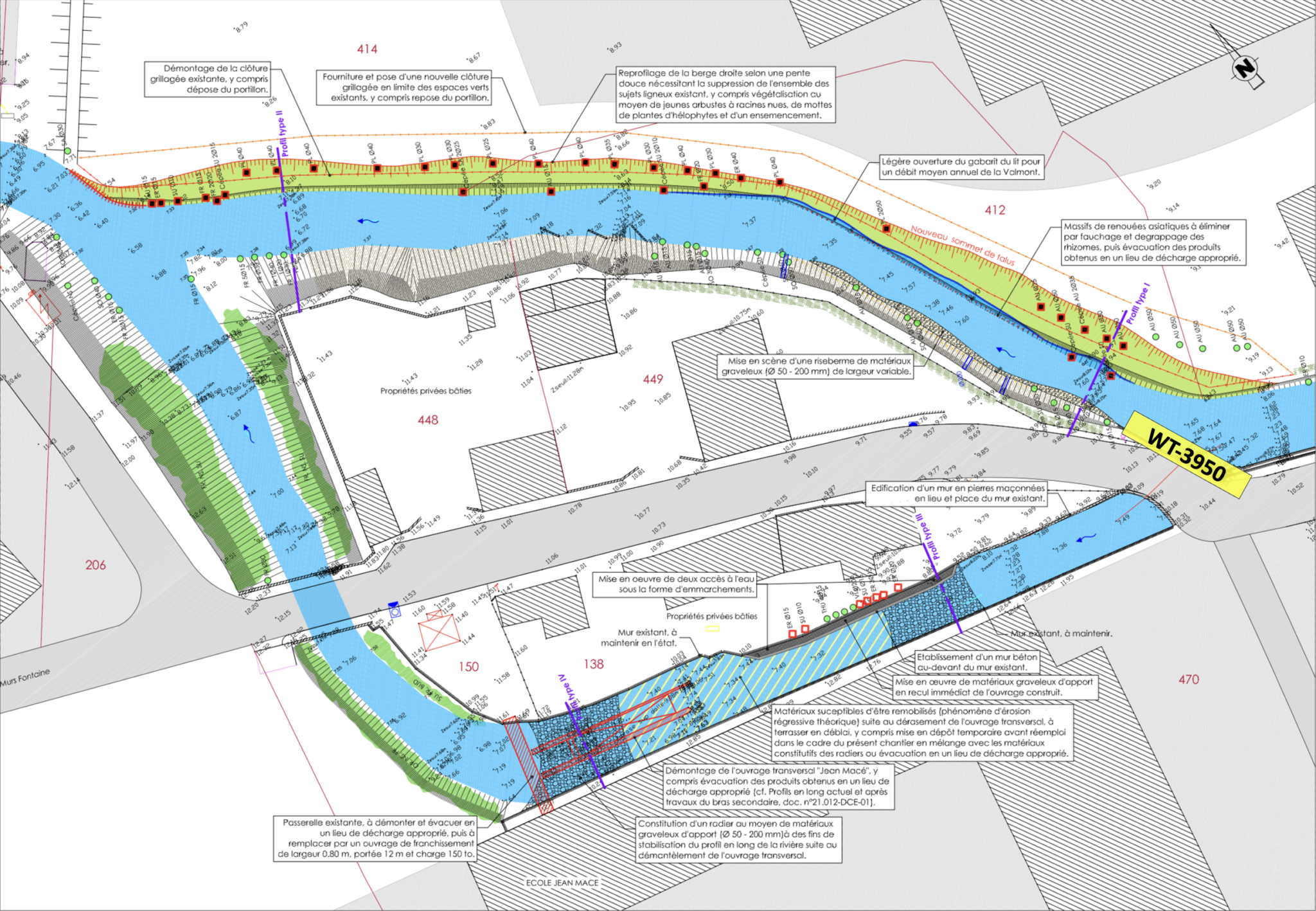

Plan des travaux de restauration écologique de la Valmont à Fécamp montrant l’emplacement du batardeau souple Water-Gate© et des anciens ouvrages hydrauliques à supprimer.

Plan des travaux de continuité écologique sur la Valmont à Fécamp avec implantation du batardeau souple Water-Gate© WT-3950 et localisation des ouvrages à démolir sur l’ancienne friche industrielle.

Données techniques

Configuration
Blocage complet
Position par rapport au flux
Parallèle au flux
Forme du dispositif
Linéaire
Mode de gestion de l’eau
Relâche contrôlée
Régime d’écoulement
Modéré
Variabilité du niveau
Modérée
Type de cours d’eau
Bras secondaire
Configuration du site
Lit contraint
Nature du fond
Sable / limon
Contraintes d’accès
Accès difficile
Vitesse estimée
0.6 m/s
Modèles utilisés
WT-3950

Galerie chantier

Équipe installant un batardeau souple Water-Gate© dans la rivière Valmont à Fécamp avant fermeture progressive du bras secondaire.

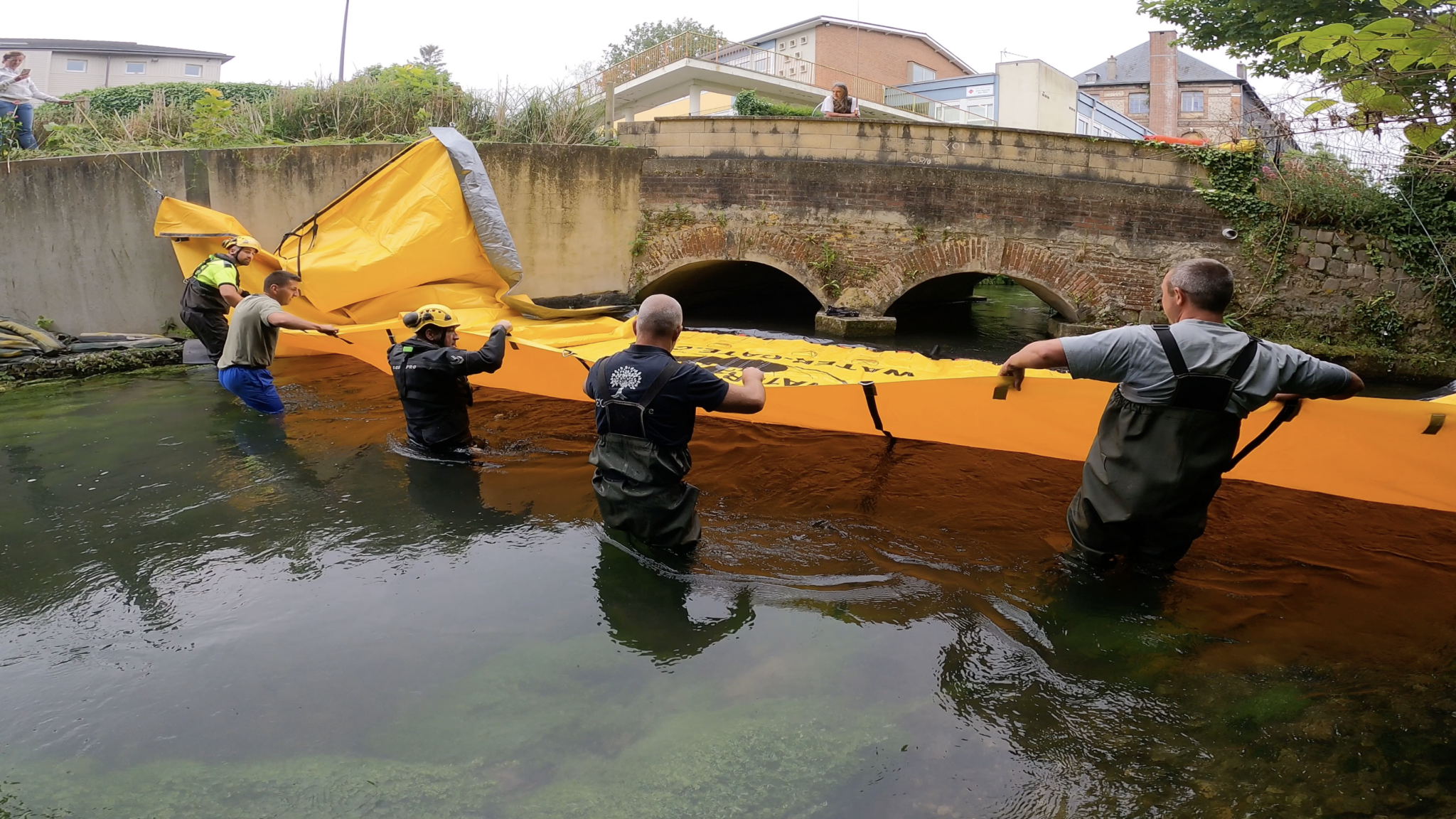

Prépositionnement du batardeau souple Water-Gate© avant mise en charge dans la Valmont.
Batardeau souple Water-Gate© se remplissant d’eau lors de son installation dans un bras secondaire de la Valmont à Fécamp.
Mise en charge du batardeau souple Water-Gate© quelques secondes après la pose du bord d’attaque au fond de la Valmont.
Équipe installant un batardeau souple Water-Gate© devant un pont sur la Valmont à Fécamp.

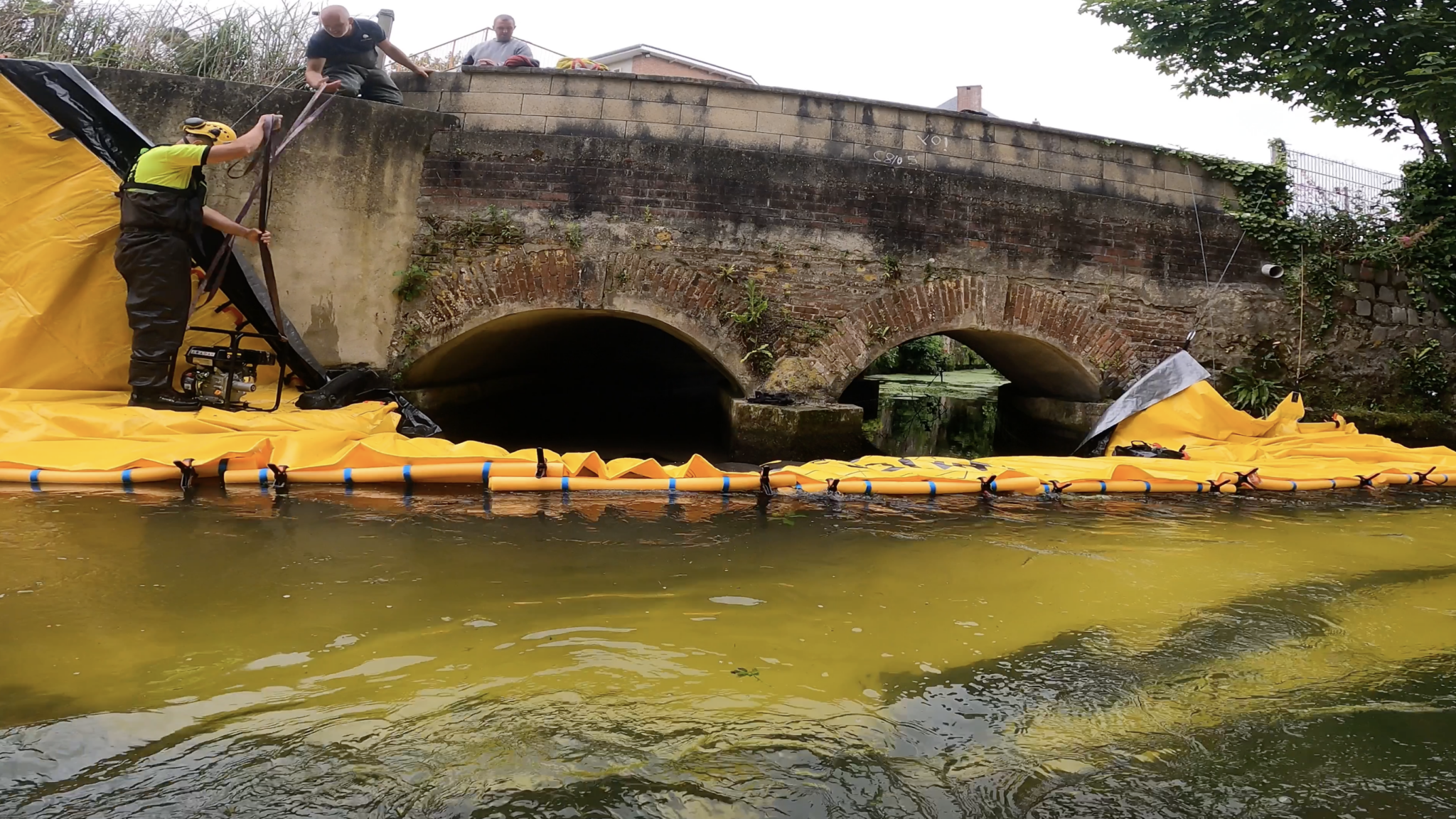

Fixation des extrémités du batardeau souple Water-Gate© contre les murs du pont et installation des flotteurs sur le bord de crête.
