Cas 04

Mise en assec d’un bras du Doubs à Dole

Isolement temporaire d’un bras secondaire pour la rénovation d’une arche patrimoniale du XVIe siècle.

S3 – Blocage complet

Bras secondaire

Patrimonial

0 cm
Hauteur de retenue
0 m
Longueur d'installation
0m³/s
Débit de la rivière
0%
Pente marquée

Contexte

Rénovation d’une arche patrimoniale du XVIe siècle sur un bras secondaire du Doubs. Intervention en milieu fluvial sensible nécessitant un assèchement complet de la zone

Solution technique

Isolement hydraulique du bras secondaire par batardeaux souples Water-Gate. Mise en place d’un dispositif sans dérivation, adapté à un débit soutenu.

Mise en oeuvre

Installation en biais avec adaptation à la géométrie du site. Gestion des contraintes de courant et de stabilité sans dérivation du flux.

Impacts & mesures

Travaux réalisés sans mise en suspension significative. Préservation du milieu et maintien des conditions hydrauliques globales.

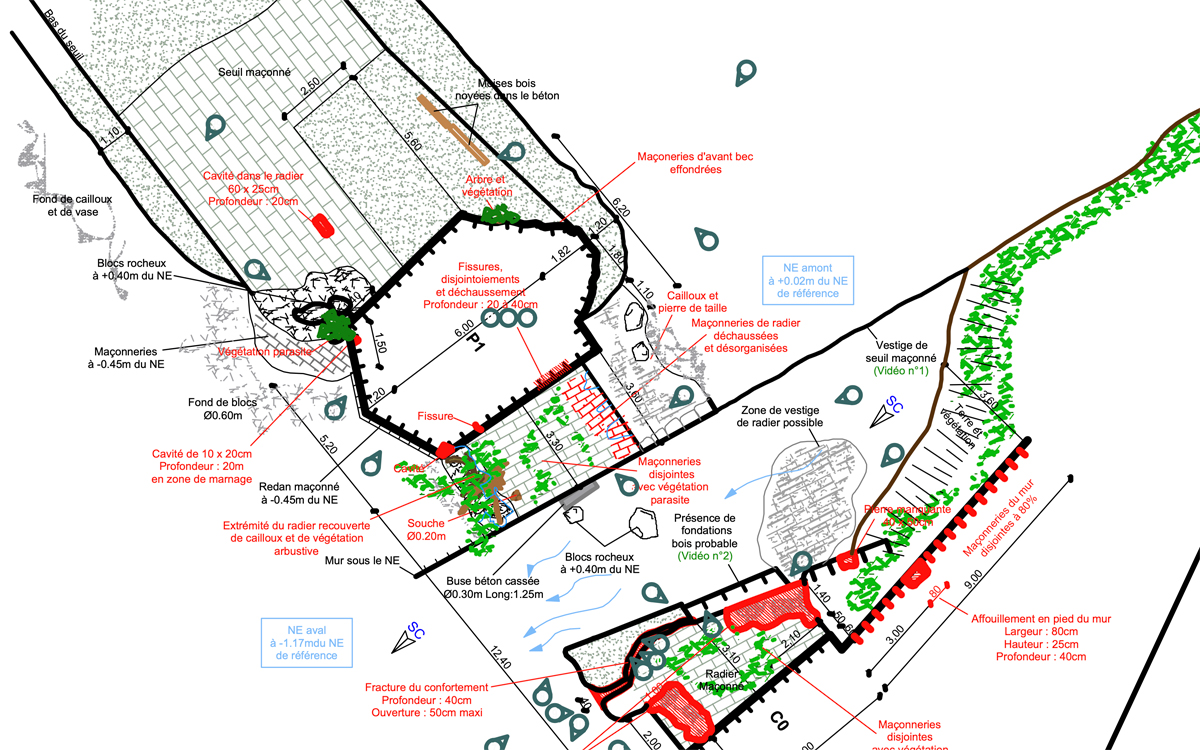

Plan bathymétrique du barrage du Moulin de Brindel sur le Doubs à Dole montrant vestiges de seuil maçonné, radier, fondations bois et maçonneries historiques.

Vue en plan et bathymétrie du barrage du Moulin de Brindel (Doubs) révélant vestiges de seuil, radier et maçonneries anciennes.

Données techniques

Configuration
Blocage complet
Position par rapport au flux
En biais
Forme du dispositif
Linéaire
Mode de gestion de l’eau
Blocage total
Régime d’écoulement
Fort
Variabilité du niveau
Forte
Type de cours d’eau
Bras secondaire
Configuration du site
Lit naturel
Nature du fond
Enrochement
Contraintes d’accès
Accès difficile
Vitesse estimée
0.6 m/s
Modèles utilisés
WA-6030 + WA-6050

Galerie chantier

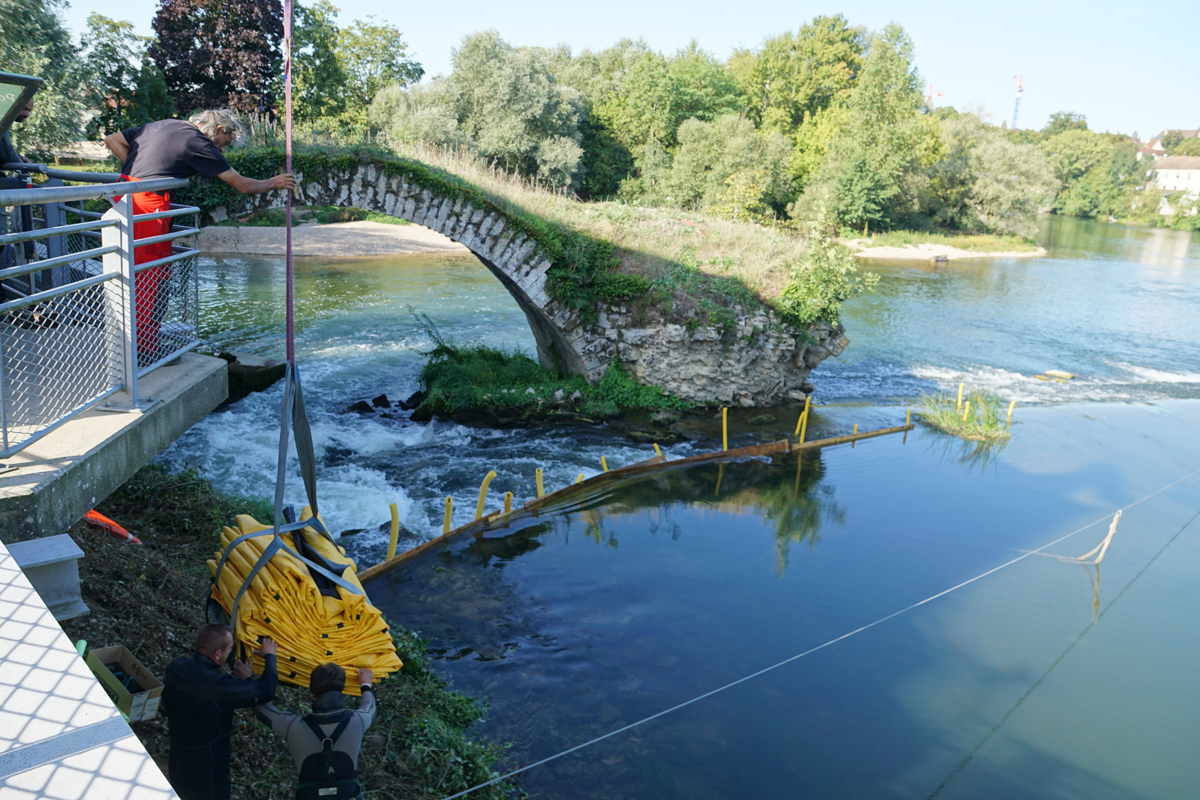

Installation de barres de blocage dans le Doubs à Dole, opérateurs harnachés travaillant en courant fort en amont du pont roman

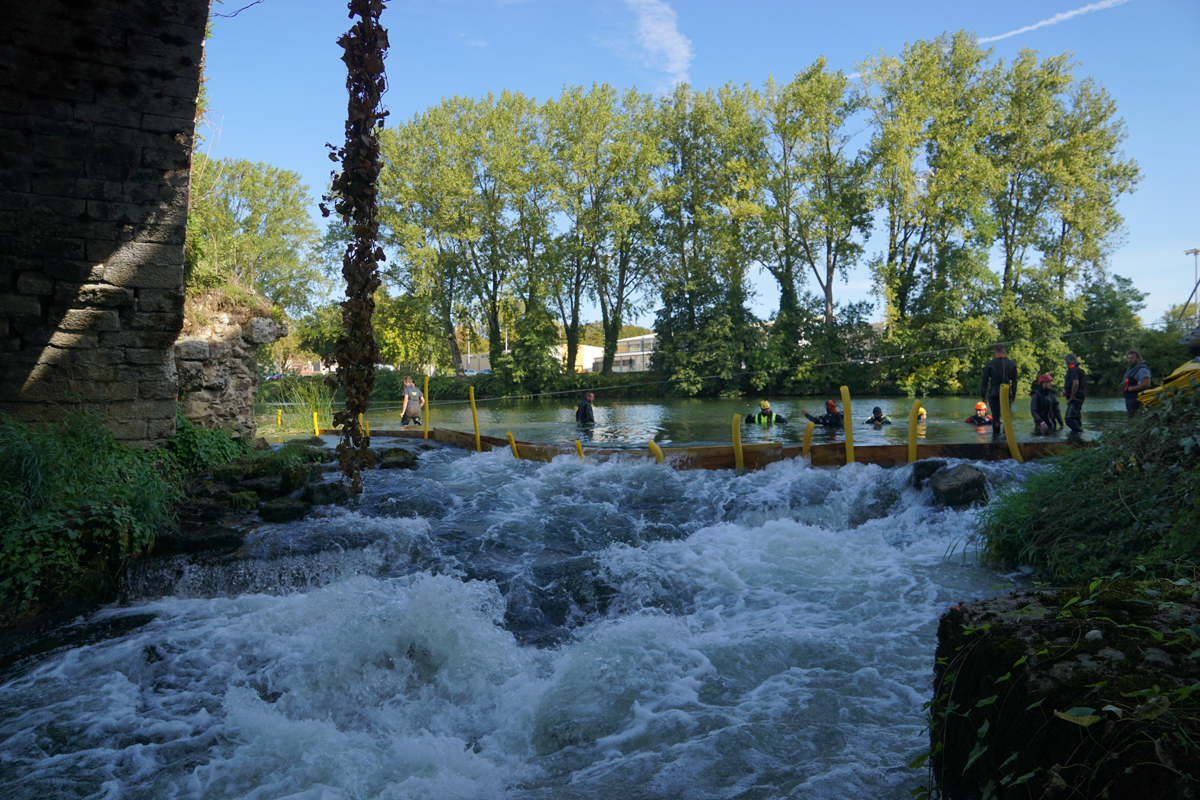

Pose des barres de blocage en amont du pont, équipe sécurisée par ligne de vie dans un courant puissant du Doubs.

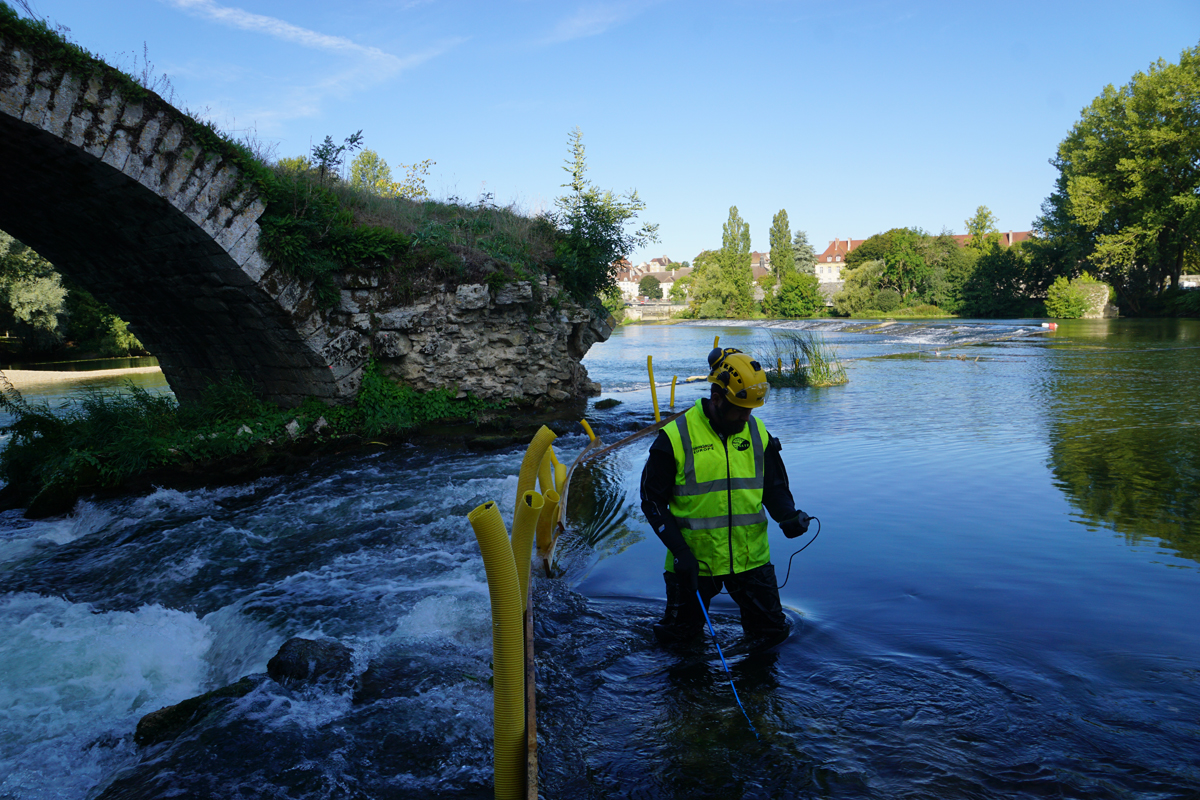

Technicien mesurant la vitesse du courant du Doubs avec un courantomètre avant pose du batardeau Water-Gate

Mesure de la vitesse du courant au courantomètre pour vérifier le critère hydraulique V x h ≤ 0,8.

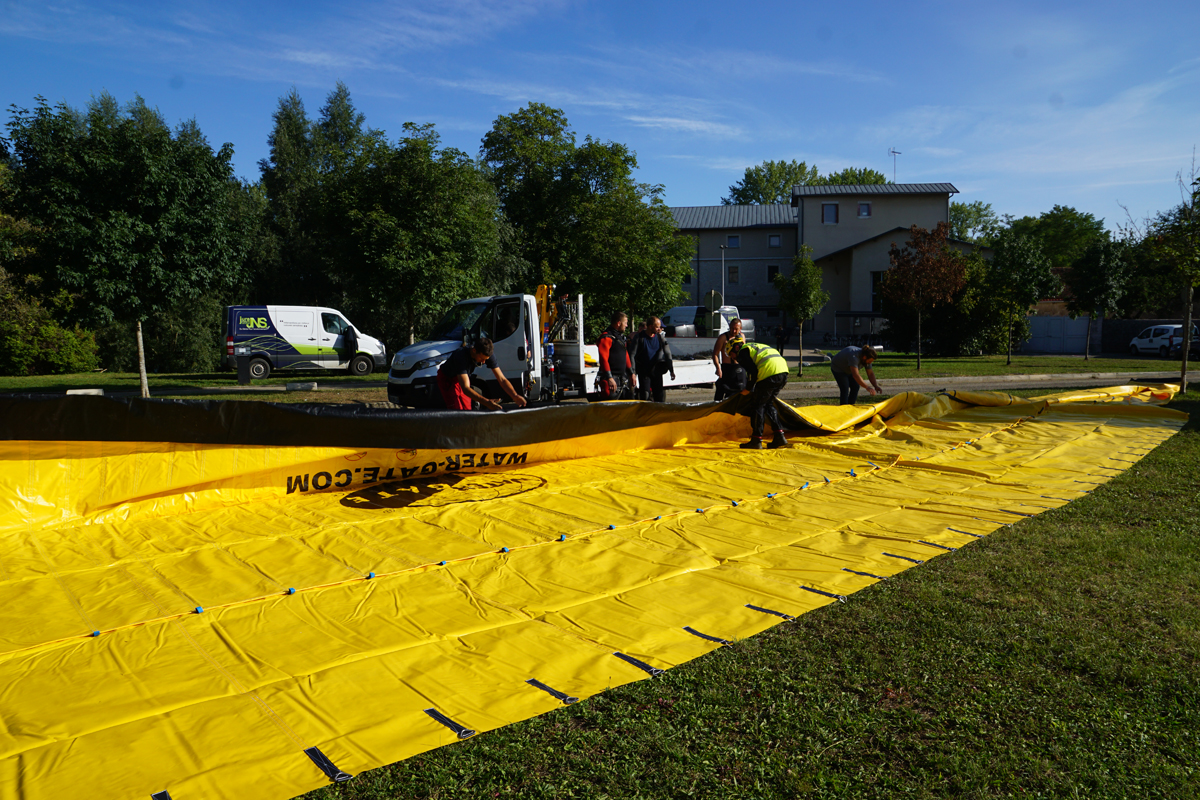

Assemblage de deux batardeaux souples Water-Gate WA-60 avec bandes velcro colorées avant installation sur le Doubs

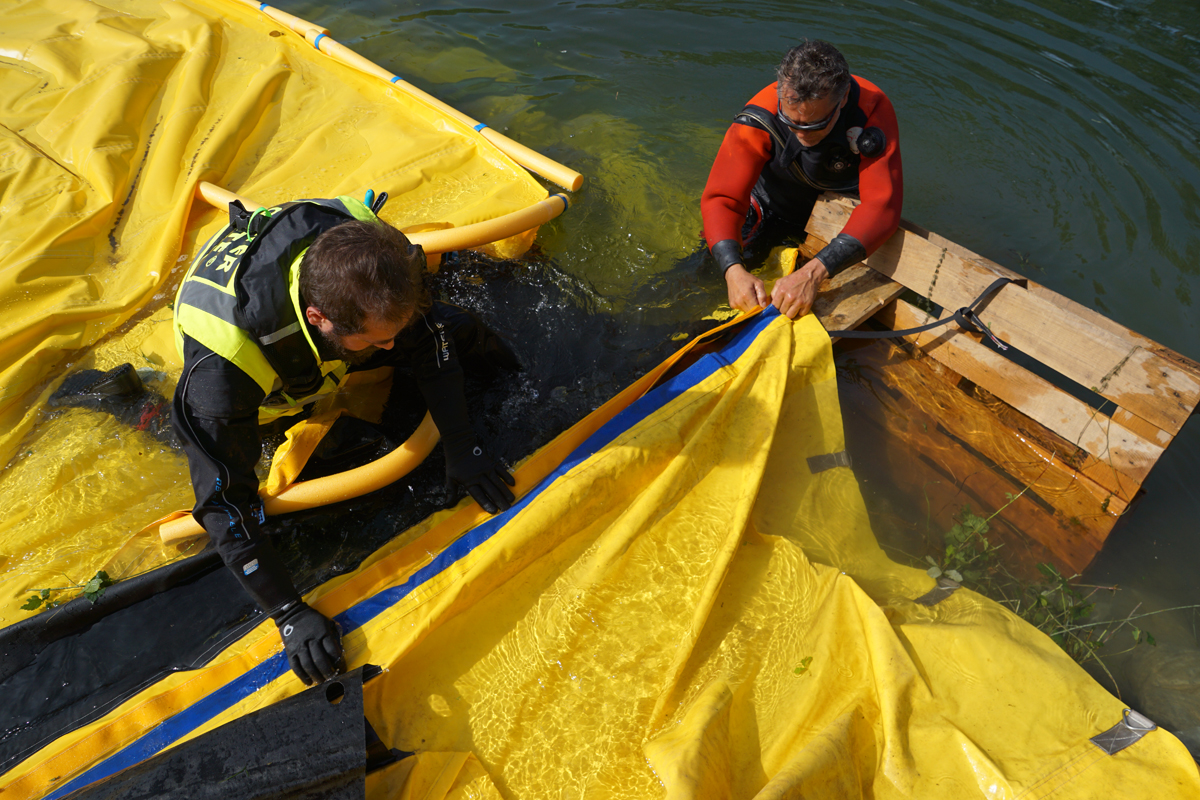

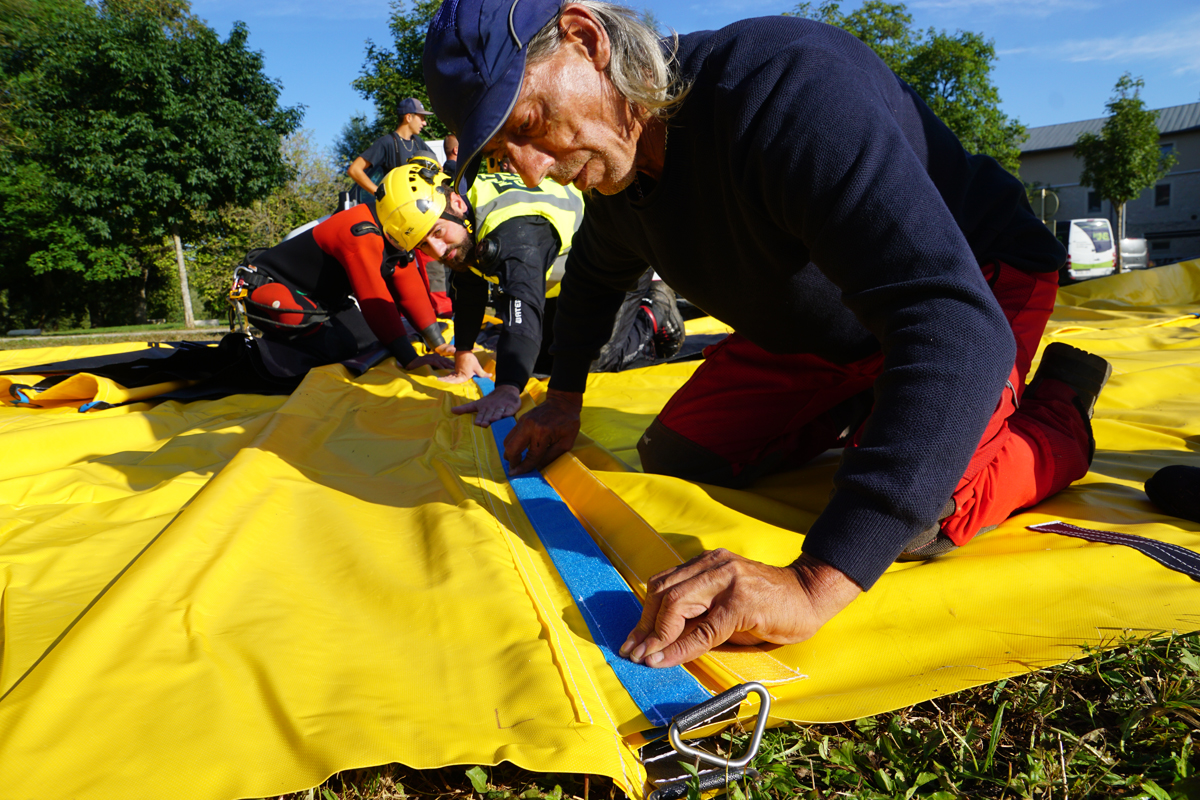

Jonction des deux batardeaux WA-60 sur sol plat, assemblés par velcros colorés pour une continuité étanche.

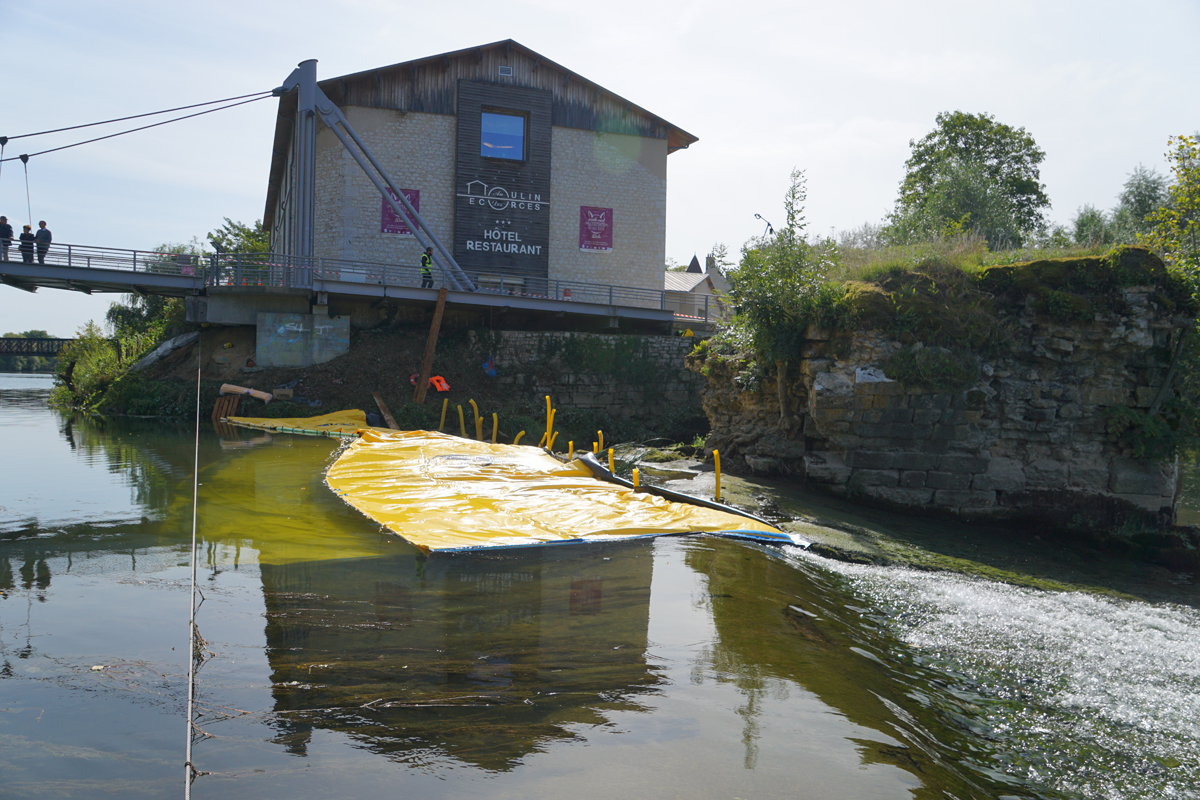

Retour d’expérience

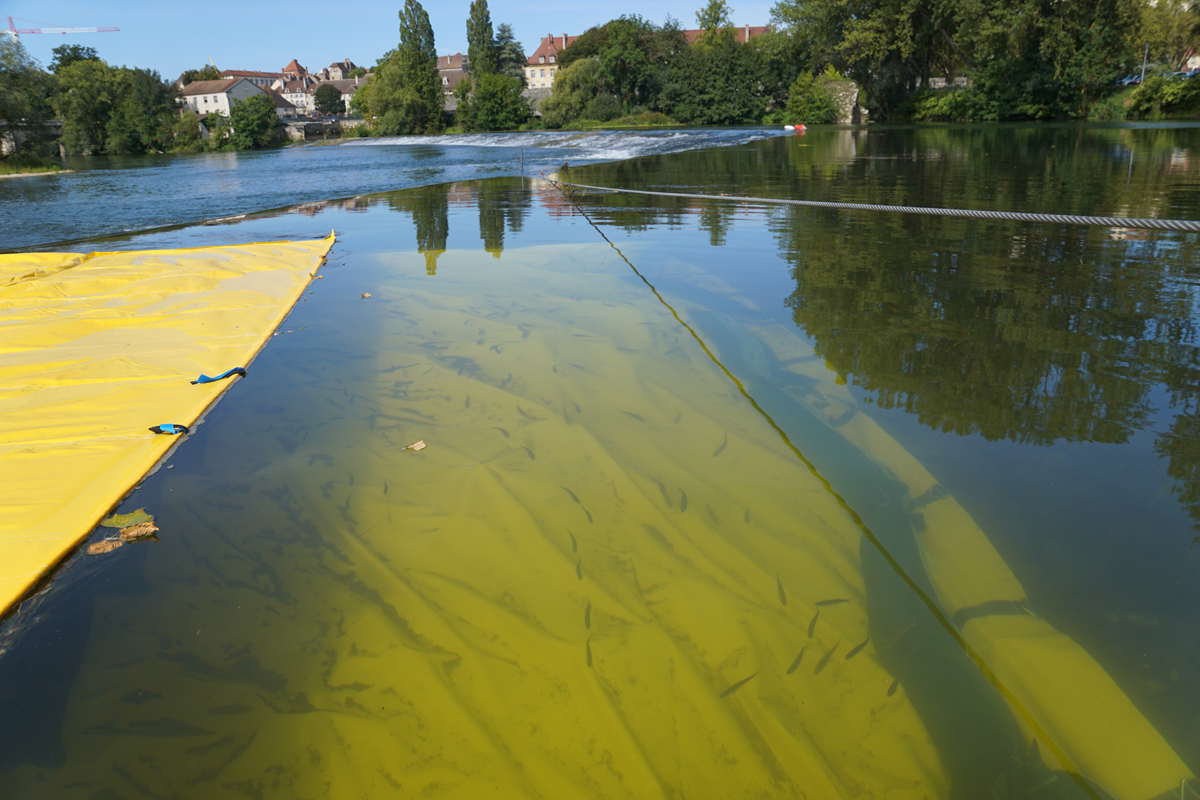

La mise en charge est immédiate : en quelques secondes, le batardeau se plaque au sol et épouse les blocs, rochers et irrégularités du fond.

Entreprise travaux
Jura Natura Services
Maître d’ouvrage
Ville de Dole
Chantier réalisé
September 2019
